Απαντήσεις στα ερωτήματα της ΑΜΑΡΥΣΙΑΣ αναφορικά με την εξέλιξη του έργου της υπογειοποίησης των καλωδίων του δημοτικού φωτισμού δίνει η δήμαρχος Πεντέλης Νατάσσα Κοσμοπούλου.
Όπως τονίζει, η δημοτική Αρχή είναι ξεκάθαρα υπέρ της ολοκλήρωσης του έργου, με τρόπο, ωστόσο, ασφαλή και επωφελή για το Δήμο και τους δημότες, ενώ απαντώντας στις αιτιάσεις της αντιπολίτευσης αναφορικά με σημαντικές καθυστερήσεις στην ολοκλήρωση του, εξηγεί πως αυτό συνέβη γιατί κατά τους ελέγχους εμφανίστηκαν ζητήματα εφαρμοσιμότητας που έπρεπε να αντιμετωπιστούν πριν προχωρήσει το έργο.
«Αντί να αγνοήσουμε τα προβλήματα, επιλέξαμε να τα αντιμετωπίσουμε ώστε το έργο να μπορεί πραγματικά να υλοποιηθεί», σχολιάζει χαρακτηριστικά και εξηγεί πως «η πρωτοβουλία της δημοτικής Αρχής λειτούργησε ως καταλύτης για να ξεμπλοκάρει μια κατάσταση στασιμότητας γύρω από το έργο».
ΣΥΝΕΝΤΕΥΞΗ: ΤΑΣΟΣ ΜΕΡΓΙΑΝΝΗΣ
Δύο μέρες πριν εκπνεύσει το 2025, η Δημοτική Επιτροπή αποφάσισε τη λύση της σύμβασης με τον ανάδοχο που είχε αναλάβει το υποέργο της προμήθειας και τοποθέτησης ιστών-φωτιστικών σωμάτων για το δημοτικό φωτισμό, τη σύνδεση των οικιών με το νέο υπογειοποιημένο δίκτυο καθώς και την εγκατάσταση συστήματος ελέγχου του δημοτικού φωτισμού. Λίγες ημέρες αργότερα, στις 28 Ιανουαρίου 2026, συναντηθήκατε για το θέμα στα γραφεία της Διαχειριστικής Αρχής με τον ανάδοχο του έργου και τον ΔΕΔΔΗΕ, παρουσία του γενικού γραμματέα του ΥΠΕΝ Μανώλη Γραφάκου. Έκτοτε, η δημοτική Αρχή δεν προχώρησε σε επίσημη ενημέρωση για την πορεία της εξέλιξης του έργου. Για ποιόν λόγο; Υπήρχε σ’ αυτό το διάστημα κάτι που περιμένατε (π.χ. αλλαγή στους όρους της σύμβασης, παρέμβαση τεχνικής φύσης) από τον ανάδοχο του έργου;
Η δημοτική Αρχή δεν έμεινε ούτε στιγμή αδρανής το διάστημα που ακολούθησε. Αντιθέτως από τις 17 Ιανουαρίου του 2024 προχωρήσαμε σε συνεχείς τεχνικές συσκέψεις και θεσμικές επαφές με όλους τους εμπλεκόμενους φορείς, προκειμένου να εξεταστούν σε βάθος τα πραγματικά δεδομένα του έργου.
Πρόκειται για ένα έργο υποδομών προϋπολογισμού άνω των 6,4 εκατ. ευρώ, το οποίο – όπως προέκυψε από τον τεχνικό έλεγχο που πραγματοποιήθηκε μετά την ανάληψη των καθηκόντων μας – παρουσίαζε σημαντικά ζητήματα εφαρμογής και ελλείψεις τεχνικής ωριμότητας στον αρχικό σχεδιασμό του.
Η πραγματικότητα είναι ότι το έργο εγκρίθηκε χωρίς να έχει προηγηθεί πλήρης μελέτη εφαρμογής. Μάλιστα παρουσιάστηκε ως προμήθεια υλικών, ενώ στην πράξη πρόκειται για ένα σύνθετο έργο υποδομών που επηρεάζει τον υπόγειο χώρο της πόλης, τα πεζοδρόμια και τη λειτουργία του ηλεκτρικού δικτύου. Για μεγάλο χρονικό διάστημα τα ζητήματα αυτά παρέμεναν άλυτα, με αποτέλεσμα οι εμπλεκόμενοι φορείς να παραπέμπουν ο ένας στον άλλον χωρίς να δίνεται ουσιαστική λύση.
Θέλω επίσης να ξεκαθαρίσω κάτι που συχνά αποσιωπάται στη δημόσια συζήτηση. Η Δημοτική Επιτροπή δεν λαμβάνει οριστικές αποφάσεις ακύρωσης έργων. Ο ρόλος της είναι να εισηγείται θεσμικές διαδικασίες προς τα αρμόδια όργανα. Η συγκεκριμένη απόφαση ήταν μια θεσμική πρωτοβουλία προκειμένου να ενεργοποιηθούν όλοι οι εμπλεκόμενοι φορείς και να δοθούν σαφείς απαντήσεις για την πορεία του έργου. Και πράγματι, αμέσως μετά την πρωτοβουλία αυτή, συγκλήθηκε σύσκεψη στη Διαχειριστική Αρχή στις 28 Ιανουαρίου, με τη συμμετοχή του Υπουργείου Περιβάλλοντος και Ενέργειας, του ΔΕΔΔΗΕ και του αναδόχου AKTOR όπου τέθηκαν όλα τα ζητήματα στο τραπέζι και υπήρξαν συγκεκριμένες δεσμεύσεις για τη συνέχιση και ολοκλήρωση του έργου. Με άλλα λόγια, η πρωτοβουλία της δημοτικής Αρχής λειτούργησε ως καταλύτης για να ξεμπλοκάρει μια κατάσταση στασιμότητας γύρω από το έργο.
Ποιο είναι το τρέχον στάδιο υλοποίησης της υπογειοποίησης των καλωδίων και ποιες περιοχές έχουν ολοκληρωθεί μέχρι σήμερα;

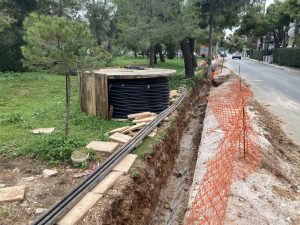

Το έργο αφορά την υπογειοποίηση περίπου 115 χιλιομέτρων δικτύων Μέσης και Χαμηλής Τάσης στον Δήμο Πεντέλης και αποτελεί μία από τις σημαντικότερες παρεμβάσεις υποδομών για την πόλη.
Μετά την ανάληψη των καθηκόντων μας προχωρήσαμε σε εκτενή τεχνικό έλεγχο της πορείας του έργου και σε σειρά αυτοψιών στο πεδίο. Στο πλαίσιο αυτό πραγματοποιήθηκαν περισσότερες από 26 τεχνικές συσκέψεις με τον ανάδοχο, τον ΔΕΔΔΗΕ και τις υπηρεσίες του Δήμου. Όπως προανέφερα, ο έλεγχος ανέδειξε ζητήματα εφαρμογής που έπρεπε να εξεταστούν πριν προχωρήσει το έργο στην επόμενη φάση.
Ένα χαρακτηριστικό παράδειγμα αφορά τα πεζοδρόμια της πόλης. Στην πλειονότητα των σημείων το πλάτος τους κυμαίνεται από 70 εκατοστά έως 1 μέτρο, ενώ οι βάσεις των ιστών φωτισμού που προβλέπει η σύμβαση έχουν διαστάσεις περίπου 70X70 εκατοστά. Σε συνδυασμό με την όδευση των υπόγειων καλωδίων δημιουργείται σε αρκετά σημεία αντικειμενική δυσκολία τοποθέτησης των ιστών χωρίς να επηρεαστεί η ασφάλεια και η λειτουργικότητα των πεζοδρομίων. Αυτά είναι ζητήματα που δεν λύνονται με δηλώσεις ή πολιτικές αντιπαραθέσεις. Χρειάζονται τεχνικές λύσεις και σωστό σχεδιασμό ώστε το έργο να μπορεί πράγματι να υλοποιηθεί στον αστικό χώρο της πόλης.
Εν τέλει, το έργο θα συνεχιστεί κανονικά; Υπάρχει συγκεκριμένος ορίζοντας ολοκλήρωσής του που μπορείτε να μοιραστείτε με τους δημότες;
Η θέση της δημοτικής Αρχής είναι ξεκάθαρη: το έργο της υπογειοποίησης πρέπει να ολοκληρωθεί. Η πόλη χρειάζεται σύγχρονες ενεργειακές υποδομές και ένα ασφαλές δίκτυο δημοτικού φωτισμού.
Αυτό όμως πρέπει να γίνει με τρόπο τεχνικά εφαρμόσιμο και οικονομικά ασφαλή για τον Δήμο.
Μετά τις θεσμικές συναντήσεις που πραγματοποιήθηκαν εργαζόμαστε πλέον σε συνεργασία με τους αρμόδιους φορείς για τη διαμόρφωση ενός επικαιροποιημένου και ρεαλιστικού χρονοδιαγράμματος υλοποίησης. Μόλις ολοκληρωθεί η τεχνική τεκμηρίωση των λύσεων και αποσαφηνιστούν όλα τα ζητήματα εφαρμογής, θα υπάρξει συγκεκριμένος ορίζοντας ολοκλήρωσης που θα ανακοινωθεί επίσημα στους δημότες.
Για ποιόν λόγο υπαναχωρήσατε από την αρχική σας απόφαση να μην συνεχιστεί;
Δεν υπήρξε υπαναχώρηση. Η απόφαση της Δημοτικής Επιτροπής είχε στόχο να ενεργοποιήσει μια θεσμική διαδικασία επανεξέτασης της σύμβασης και των πραγματικών όρων υλοποίησης του έργου. Η πρωτοβουλία αυτή οδήγησε σε άμεσο συντονισμό όλων των εμπλεκόμενων φορέων και σε δεσμεύσεις για την αντιμετώπιση των τεχνικών και χρηματοδοτικών ζητημάτων που είχαν ανακύψει.
Σε σύνθετα έργα υποδομών, ιδιαίτερα όταν πρόκειται για συγχρηματοδοτούμενα έργα, οι αποφάσεις πρέπει να βασίζονται σε πραγματικά τεχνικά δεδομένα και όχι σε πολιτικές εντυπώσεις. Η δημοτική Αρχή αξιολόγησε τα νέα στοιχεία που προέκυψαν από τη θεσμική διαβούλευση και προχώρησε στις απαραίτητες προσαρμογές με μοναδικό στόχο τη βιώσιμη ολοκλήρωση του έργου και την προστασία του δημοσίου συμφέροντος.
Η προηγούμενη δημοτική Αρχή σας εγκαλεί για «καθυστερήσεις» στην υλοποίηση του έργου, αναφέροντας χαρακτηριστικά ότι «κινδυνεύει να τιναχτεί στον αέρα» και μιλώντας για καταλογισμούς άνω του 1 εκατ. ευρώ για τις εργασίες που έχουν ήδη εκτελεστεί. Τι απαντάτε;
Η πραγματικότητα είναι διαφορετική από την εικόνα που επιχειρεί να παρουσιάσει η αντιπολίτευση. Η σημερινή διοίκηση κλήθηκε να διαχειριστεί ένα έργο με σημαντικές ελλείψεις στον σχεδιασμό του. Αντί να αγνοήσουμε τα προβλήματα, επιλέξαμε να τα αντιμετωπίσουμε, ώστε το έργο να μπορεί πραγματικά να υλοποιηθεί.
Δυστυχώς, η αντιπολίτευση φαίνεται να ενδιαφέρεται περισσότερο για τη δημιουργία πολιτικών εντυπώσεων παρά για την ουσιαστική επίλυση των προβλημάτων που έχουν ανακύψει. Εμείς επιλέξαμε τον δύσκολο δρόμο της ευθύνης: να διορθώσουμε τα προβλήματα ώστε το έργο να ολοκληρωθεί. Η αντιπολίτευση επέλεξε τον εύκολο δρόμο της καταγγελίας. Οι δημότες της Πεντέλης περιμένουν λύσεις και έργα που θα ολοκληρωθούν σωστά – και αυτή είναι η ευθύνη που έχουμε αναλάβει.

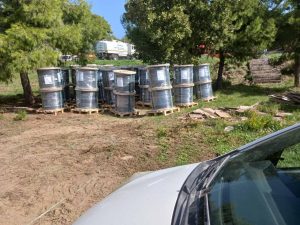

Στις 15 Φεβρουαρίου 2025, είχατε καταθέσει μηνυτήρια αναφορά στο Αστυνομικό Τμήμα Πεντέλης μετά την απώλεια μεγάλης ποσότητας καλωδίων από τον όρχο οχημάτων του Δήμου, τα οποία προορίζονταν για το έργο υπογειοποίησης. Σήμερα, έναν χρόνο μετά, υπάρχει πρόοδος στις έρευνες της Αστυνομίας για το ζήτημα; Πώς διασφαλίζεται πλέον η ασφάλεια και η διαχείριση των υλικών του έργου;
Από την πρώτη στιγμή που διαπιστώθηκε η απώλεια των καλωδίων, προχωρήσαμε άμεσα σε μηνυτήρια αναφορά και παραδώσαμε την υπόθεση στις αρμόδιες Αρχές, παρά το γεγονός ότι ούτε η τέως δήμαρχος Δήμητρα Κεχαγιά ούτε και ο τότε διευθυντής της Τεχνικής Υπηρεσίας δεν μας ενημέρωσαν ότι τα καλώδια βρίσκονταν σε εξωτερικό χώρο.
Η διερεύνηση βρίσκεται στα χέρια της Ελληνικής Αστυνομίας και αναμένουμε τα αποτελέσματα της έρευνας. Παράλληλα έχουν ήδη ληφθεί πρόσθετα μέτρα ώστε η φύλαξη και η διαχείριση των υλικών του έργου να γίνεται με αυστηρότερο έλεγχο και πλήρη καταγραφή. Η προστασία της δημόσιας περιουσίας και του δημοτικού χρήματος αποτελεί για εμάς αυτονόητη υποχρέωση.
