«Ξεμπλόκαρε» η μεταφορά του δικτύου της ΔΕΗ από το εργοτάξιο της πλατείας Ευτέρπης που προκάλεσε την οργή του Δήμου.

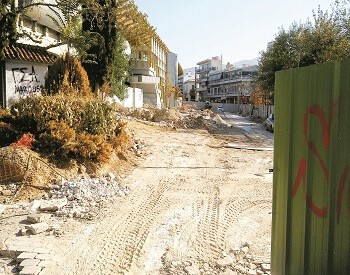

Σε αγώνα δρόμου μετατρέπεται, η κατασκευή του υπόγειου πάρκινγκ στην πλατεία Ευτέρπης, μετά και το ξεμπλοκάρισμα της διαδικασίας μεταφοράς των δικτύων της ΔΕΗ από το εργοτάξιο, που είχε προκαλέσει καθυστερήσεις στο έργο.
Ενώ είχαν ξεκινήσει οι εργασίες, σταμάτησαν ξαφνικά, καθυστερώντας την έναρξη των έργων κατασκευής του γκαράζ, τα οποία είχαν προγραμματιστεί για τις αρχές Σεπτεμβρίου. Αιτία ήταν η απεργία των εργαζομένων στην εταιρία «Τοξότης Α.Ε.» (συμφερόντων Καλογρίτσα), στην οποία είχε αναθέσει η ΔΕΔΔΕΗΕ Α.Ε. την εργολαβία της μεταφοράς του δικτύου ηλεκτροδότησης.
Ο Δήμος Αμαρουσίου, δια του γενικού γραμματέα Γιώργου Διδασκάλου, είχε στείλει επιστολή διαμαρτυρίας προς την ΔΕΔΔΕΗΕ Α.Ε., ζητώντας την άμεση επανεκκίνηση των εργασιών, κάτι που τελικά έγινε στα τέλη Σεπτεμβρίου, με συνέπεια την περασμένη εβδομάδα τα συνεργεία να εργάζονται πυρετωδώς για την αποπεράτωση της μεταφοράς των υπόγειων καλωδίων.
Κατά τη συνεδρίαση του Δημοτικού Συμβουλίου της Τρίτης 27 Σεπτεμβρίου, εγκρίθηκε η εισήγηση της δημοτικής αρχής, με την οποία τροποποιήθηκε η σύμβαση για την κατασκευή του υπόγειου πάρκινγκ της πλατείας Ευτέρπης, προκειμένου η προθεσμία των 30 μηνών του εργολάβου για την ολοκλήρωση του έργου να μην αρχίσει να μετρά από την υπογραφή της σύμβασης, αλλά από τις 16 Μαΐου 2016, οπότε και περικλείστηκε ο χώρος του εργοταξίου.
Σε προ ολίγων ημερών συνάντησή του με τον Εμπορικό Σύλλογο της πόλης, ο δήμαρχος Γιώργος Πατούλης εξέφρασε την πεποίθηση ότι το έργο θα ολοκληρωθεί στην ώρα του, τονίζοντας, μάλιστα, ότι «θα πιέσουμε ώστε να ολοκληρωθεί σε συντομότερο χρονικό διάστημα», Όσο για τις καθυστερήσεις ελέω ΔΕΗ, υποστήριξε ότι «υπεύθυνος είναι ο εργολάβος και όχι ο Δήμος» και κατέληξε: «Σε καμία περίπτωση η χρονική αυτή καθυστέρηση δεν αναιρεί ούτε τη χρησιμότητα του έργου, ούτε την κατασκευή του υπόγειου χώρου στάθμευσης από τον ανάδοχο, εντός των αρχικών χρονοδιαγραμμάτων».
«Μετράμε ήδη καθυστερήσεις»
Σχολιάζοντας την απόφαση του Δημοτικού Συμβουλίου για την αλλαγή του χρόνου έναρξης της σύμβασης κατασκευής του υπόγειου γκαράζ, η ανεξάρτητη δημοτική σύμβουλος Μαίρη Διακολιού αναφέρει, μεταξύ άλλων:«Σε ειδική συνεδρίαση του Δ.Σ. προ του καλοκαιριού, ο δήμαρχος είχε εγγυηθεί στους εμπόρους, επαγγελματίες, ιδιοκτήτες και κατοίκους του κέντρου ότι το έργο θα εκτελεστεί εντός των χρονοδιαγραμμάτων. Πριν ακόμη όμως ξεκινήσει, μετράμε καθυστερήσεις! Το ποιος φταίει για τις καθυστερήσεις ούτε ενδιαφέρει, ούτε πρέπει να ενδιαφέρει τις Μαρουσιώτισσες και τους Μαρουσιώτες που ταλαιπωρούνται. Η ουσία είναι ότι το έργο αυτό είναι καταστροφικό για την πόλη, καθώς θα προσελκύσει περισσότερα ακόμη αυτοκίνητα στο κέντρο και επειδή, όπως έχω πολλές φορές επισημάνει, δυσχεραίνει τον σχεδιασμό μιας πραγματικά θετικής παρέμβασης, δηλαδή της υπογειοποίησης του ΗΣΑΠ, που έχω προτείνει, και την οποία θα έπρεπε να προετοιμάζουμε (μελέτες, αίτηση χρηματοδότησης κ.λπ.) με την ευκαιρία της έλευσης του μετρό.
«Λαϊκισμός δίχως όρια»
Επιθετική ήταν η απάντηση του αντιδημάρχου Σπύρου Σταθούλη στη δήλωση της Μαίρης Διακολιού, αναφέροντας, μεταξύ άλλων: «Ο λαϊκισμός της κ. Διακολιού δεν έχει όριο. Η διοίκηση του Δήμου έγκαιρα ενημέρωσε τους κατοίκους και τον εμπορικό κόσμο της πόλης για τις καθυστερήσεις που υπάρχουν στην ολοκλήρωση των εργασιών μεταφοράς του δικτύου της ΔΕΗ της πλατείας Ευτέρπης. Και για τις καθυστερήσεις αυτές υπεύθυνος είναι ο εργολάβος που ανέλαβε για λογαριασμό του ΔΕΔΔΗΕ να εκτελέσει αυτές τις εργασίες. Κι όχι φυσικά ο Δήμος. Αντί λοιπόν να εγκαλεί τον εργολάβο, του δίνει άλλοθι.
Σε κάθε περίπτωση, η χρονική αυτή καθυστέρηση σε καμία περίπτωση δεν αναιρεί ούτε τη χρησιμότητα του έργου, ούτε την κατασκευή του από τον ανάδοχο εντός των αρχικών χρονοδιαγραμμάτων. Όσον αφορά τις προτάσεις τής περί δήθεν υπογειοποίησης του σταθμού του ΗΣΑΠ ενόψει επέκτασης του Μετρό, γνωρίζει καλά ότι πρόκειται για όνειρο θερινής νυκτός».
