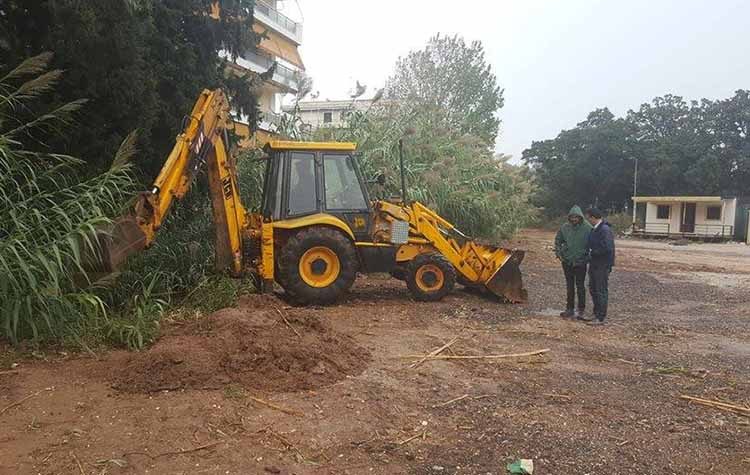

Την ώρα που υπεγράφη στις 2 Οκτωβρίου και δημοσιεύτηκε στη «Διαύγεια» η σύμβαση για παρεμβάσεις μικρής έκτασης σε ρέματα της βόρειας Αθήνας, ο αντιπεριφερειάρχης Βορείου Τομέα Γιώργος Καραμέρος, με επιστολή του προς τον γενικό γραμματέα Υποδομών Γιώργο Δέδε, επισημαίνει καθυστέρηση από πλευράς Δήμου Αμαρουσίου στην διαβίβαση της τελικής μελέτης για το έργο της διευθέτησης του ρέματος Σαπφούς, μετά από όσα είχαν συμφωνηθεί στις 9 και 10 Αυγούστου στην κοινή σύσκεψη στο υπουργείο Υποδομών και Μεταφορών.
«Παρά τα ανωτέρω συμφωνηθέντα και ενώ έχουν παρέλθει 40 και πλέον ημέρες η δημοτική αρχή Αμαρουσίου δεν έχει ακόμα διαβιβάσει στην Περιφέρεια Αττικής την οριστικοποιημένη-τελική μελέτη που αποτελεί την αφετηρία εκκίνησης όλων των διαδικασιών. Θεωρούμε κρίσιμη αυτή την καθυστέρηση και προκειμένου να μην χαθεί και άλλος πολύτιμος χρόνος σας καλώ να υπομνήσετε εκ νέου στη διοίκηση του Δήμου τις υποχρεώσεις και δεσμεύσεις που έχει αναλάβει», αναφέρει εν κατακλείδι ο Γ. Καραμέρος, του οποίου η επιστολή, την οποία κοινοποιεί και προς τον υπουργό Χρήστο Σπίρτζη και την περιφερειάρχη Αττικής Ρένα Δούρου, έχει ως εξής:
«Κύριε Γενικέ,
Μετά τα πλημμυρικά φαινόμενα που σημειώθηκαν στο Μαρούσι από τις καταιγίδες στα τέλη του περασμένου Ιουλίου, πραγματοποιήθηκαν δύο διαδοχικές συσκέψεις, στις 9 και 10 Αυγούστου 2018, προκειμένου να ολοκληρωθούν άμεσα όλες οι διαδικασίες που ορίζονται από το υφιστάμενο θεσμικό πλαίσιο και να προχωρήσει η διευθέτηση του ρέματος Σαπφούς στο Μαρούσι.
Στις συσκέψεις αυτές, που πραγματοποιήθηκαν υπό την προεδρία σας, αφού προσδιορίστηκαν τεχνικές και άλλες εκκρεμότητες της μελέτης διευθέτησης που έχει εκπονηθεί με ευθύνη του Δήμου Αμαρουσίου, συμφωνήθηκαν οι ακόλουθες ενέργειες που η κάθε πλευρά δεσμεύτηκε να ολοκληρώσει ώστε να ξεκινήσει, το συντομότερο δυνατόν και με κατεπείγουσες διαδικασίες, η δημοπράτηση του αντιπλημμυρικού αυτού έργου:
Α. Ο Δήμος Αμαρουσίου, ως επισπεύδων φορέας της εν λόγω μελέτης διευθέτησης από το 2010 με σχετική απόφαση της Κεντρικής Συντονιστικής Επιτροπής του Υπουργείου σας, αναλαμβάνει:
– να οριστικοποιήσει τη μελέτη, ενσωματώνοντας τις αναγκαίες συμπληρωματικές μελέτες μετατόπισης υφιστάμενων δικτύων ακαθάρτων και ύδρευσης εγκεκριμένες από την ΕΥΔΑΠ, ώστε το έργο να μπορεί να δημοπρατηθεί σύμφωνα με τις απαιτήσεις του νόμου 4412/2016,
– να καταθέσει άμεσα στην Περιφέρεια Αττικής την οριστικοποιημένη- τελική μελέτη ώστε να συμπεριλαμβάνονται στα τεύχη δημοπράτησης τυχόν θιγόμενα δίκτυα και το κόστος μετατόπισης τους,
– να εξασφαλίσει, προ της δημοπράτησης του έργου, με συμβολαιογραφικές πράξεις τη δυνατότητα απρόσκοπτης εκτέλεσης του έργου, σε περιπτώσεις που οι παρεμβάσεις προβλέπεται να γίνουν εντός ιδιωτικών εκτάσεων, καθώς είναι σε εκκρεμότητα η απαιτούμενη τροποποίηση του εγκεκριμένου ρυμοτομικού σχεδίου.
Β. Η Περιφέρεια Αττικής αναλαμβάνει:
– την άμεση έγκριση της μελέτης διευθέτησης μόλις αυτή οριστικοποιηθεί και διαβιβαστεί από το Δήμο Αμαρουσίου,
– τη χρηματοδότηση του έργου αναπροσαρμόζοντας το σχετικό κονδύλι των 10,6 εκ. ευρώ που έχει ήδη εγγράψει στον προϋπολογισμό της, εφόσον προκύψει πρόσθετη δαπάνη από την μετατόπιση των δικτύων κοινής ωφέλειας,
– τη συντήρηση του ρέματος Σαπφούς αμέσως μετά την παράδοση του έργου και στο πλαίσιο των αρμοδιοτήτων της.
Γ. Το Υπουργείο Υποδομών και Μεταφορών λόγω της πολυπλοκότητας της αντιπλημμυρικής αυτής παρέμβασης αναλαμβάνει, μετά από σχετικό αίτημα της Περιφερειάρχη, Ρένας Δούρου, τη δημοπράτηση και εκτέλεση του έργου, αρμοδιότητα που δεν είχε εκχωρηθεί στην Περιφέρεια ή το Δήμο και η οποία θα λαμβάνονταν μετά την ολοκλήρωση και την έγκριση της μελέτης διευθέτησης του ρέματος με σχετική απόφαση της Κεντρικής Συντονιστικής Επιτροπής.
Παρά τα ανωτέρω συμφωνηθέντα και ενώ έχουν παρέλθει 40 και πλέον ημέρες η δημοτική αρχή Αμαρουσίου δεν έχει ακόμα διαβιβάσει στην Περιφέρεια Αττικής την οριστικοποιημένη-τελική μελέτη που αποτελεί την αφετηρία εκκίνησης όλων των διαδικασιών. Θεωρούμε κρίσιμη αυτή την καθυστέρηση και προκειμένου να μην χαθεί και άλλος πολύτιμος χρόνος σας καλώ να υπομνήσετε εκ νέου στη διοίκηση του Δήμου τις υποχρεώσεις και δεσμεύσεις που έχει αναλάβει».
Στη «Διαύγεια» η σύμβαση για μικρές παρεμβάσεις στα ρέματα
Υπογράφηκε την Τρίτη 2 Οκτωβρίου η σύμβαση του έργου «ΑΜΕΣΕΣ ΕΠΕΜΒΑΣΕΙΣ ΜΙΚΡΗΣ ΚΛΙΜΑΚΑΣ ΣΤΑ ΡΕΜΑΤΑ ΤΗΣ ΠΕΡΙΦΕΡΕΙΑΣ ΑΤΤΙΚΗΣ» ( https://diavgeia.gov.gr/decision/view/ΩΜ9Ο7Λ7-16Π ). Τα σημεία επέμβασης που αφορούν το Βόρειο Τομέα είναι:
Β.1. Ρέμα ΣΑΠΦΟΥΣ (ΟΔΟΣ ΦΑΚΙΝΟΥ ΜΑΡΟΥΣΙ)
Συντεταγμένες (Γεωγρ. Πλάτος, Γεωγρ. Μήκος): (38.046190042291045, 23.81164312362671)
-ΚΕΚΡΟΠΟΣ (Τέλος επενδυμένου πυθμένα). Έχει δημιουργηθεί υποσκαφή προερχόμενη από το ρέμα αλλά και την απορροή της οδού. Θα γίνει πλήρωση με λιθορριπή, κατασκευή δαπέδου από λιθόδεμα για μήκος περίπου δέκα (10) μέτρα και πλάτος αυτό του ρέματος. Στη συνέχεια θα γίνει κατασκευή αναβαθμών – σκαλοπάτια με ρίχτι ύψους 30 εκατοστών περίπου με δόμηση λιθοδομής (με σωλήνες αποστράγγισης) και πλήρωση του κενού με λιθόδεμα, σε σχήμα Γάμα (Γ) ώστε να ανέρχεται προς τον δρόμο (Κέκροπος) και προς το ρέμα. Στην απέναντι πλευρά κατασκευή τοιχίου από στρώμνες από συρματοκιβώτια και πλήρωση, – ανακατασκευή πρανούς – διαμόρφωση φρεατίου απορροής.
-Σιδερένια πεζογέφυρα: Μήκος επέμβασης περίπου οκτώ (8) μέτρα. Εκσκαφή – απομάκρυνση – καθαρισμός πέντε (5) μέτρα πριν και τρία (3) μέτρα μετά. Επένδυση πρανών σε ύψος ενός (1) μέτρου με λιθοδομή σε θεμέλιο λιθοδέματος.
-Γέφυρα από οπλισμένο σκυρόδεμα: Μήκος επέμβασης περίπου τέσσερα (4) μέτρα. Εκσκαφή–απομάκρυνση – καθαρισμός του δαπέδου από χώματα και φερτά. Έμπηξη αγκυρίων στο βραχώδες υπόστρωμα μετά από διάνοιξη οπών. Τοποθέτηση – επένδυση δαπέδου με στρώμνες.
Β.4. ΡΕΜΑ ΠΕΝΤΕΛΗΣ – ΜΕΛΙΣΣΙΩΝ – ΧΑΛΑΝΔΡΙΟΥ (ΟΔΟΣ ΑΛΕΞΑΝΔΡΟΥΠΟΛΕΩΣ)
Συντεταγμένες (Γεωγρ. Πλάτος, Γεωγρ. Μήκος): (38.0650893, 23.838178200000016). Διαπιστώθηκε απορροή των ομβρίων του πεζοδρόμου κατευθείαν στο ρέμα διότι δεν επαρκούν οι σχάρες με αποτέλεσμα να υπάρχει διάβρωση.
Αποκατάσταση: Εκσκαφή απομάκρυνσης φυτικής γης σε μήκος περίπου δέκα (10) μέτρα. Κατασκευή θεμελίου από στρώμνες 2,00 x 0,50 μέτρα με διπλό συρματόπλεγμα επάνω σε στρώση από σκυρόδεμα καθαριότητας πάχους 10 εκατοστών. Τοποθέτηση – δόμηση συρματοκιβωτίων σε κυκλικό – οβάλ σχήμα με ενσωμάτωση των σωλήνων. Κατασκευή εγκοπών στο στηθαίο και μορφοποίηση κεκλιμένου σενάζ από οπλισμένο σκυρόδεμα πάχους περίπου 30 εκατ. για την απευθείας απορροή των ομβρίων.
